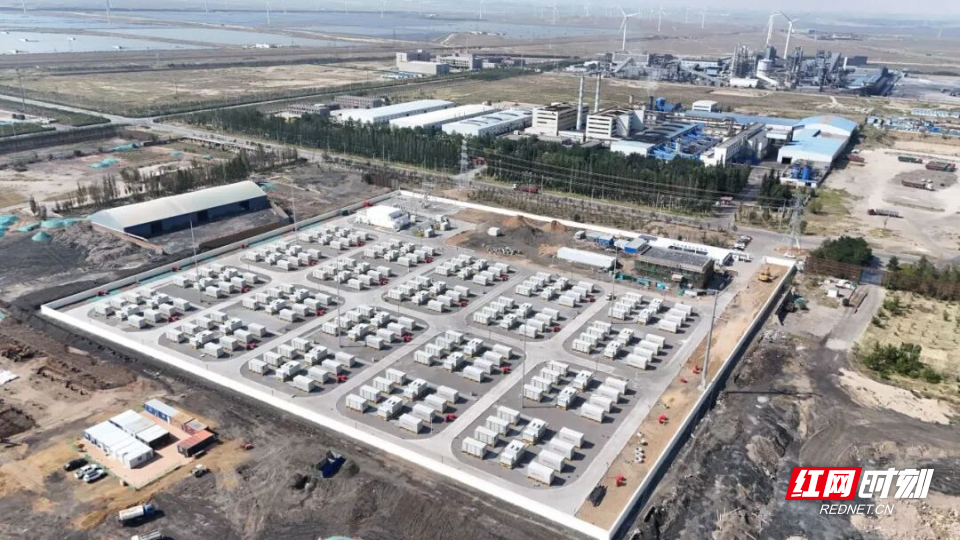

宁夏晶航储能技术有限公司石嘴山惠农区200MW/800MWh独立储能建设项目。

建设团队科学排布,高效、顺利完成项目。

红网时刻新闻9月21日讯(通讯员 李小春 胡树华 王陆欣)近日,由湖南建投四建安徽分公司承建的宁夏晶航储能技术有限公司石嘴山惠农区200MW/800MWh独立储能建设项目顺利完成全流程并网试验,正式并网发电并启动72小时不间断试运行。这标志着宁夏又一座大型电网侧独立储能项目正式投运,为宁夏建设国家新能源综合示范区、构建新型电力系统再添一座巨型“电力银行”。

该项目坐落于石嘴山市惠农区,建设规模200MW/800MWh,配置40套5MW/20MWh储能单元,同步新建配套110kV升压站、送出线路、控制楼及附属生产设施。项目采用磷酸铁锂液冷预制舱储能技术,适配西北昼夜温差大、风沙多的地域气候,配备SVG动态无功补偿、智能能量管理系统,具备毫秒级调度响应能力,可独立参与电网调峰、调频、备用等电力辅助服务。

独立储能电站相当于电网的大型“蓄水池”,可在新能源大发时段储存富余绿电,在用电高峰时段释放电能,有效平抑风光发电波动,提升区域新能源消纳能力,缓解电网调峰压力。项目汇集站每小时最大可放电20万千瓦时,可连续稳定放电8小时;全容量运行后,可实现80万千瓦时电能存储与吞吐,每年完成峰谷电量转移约2.4亿千瓦时,年最大放电能力可达2.2亿千瓦时,折合节约标准煤约7万吨,减少二氧化碳排放约17万吨。

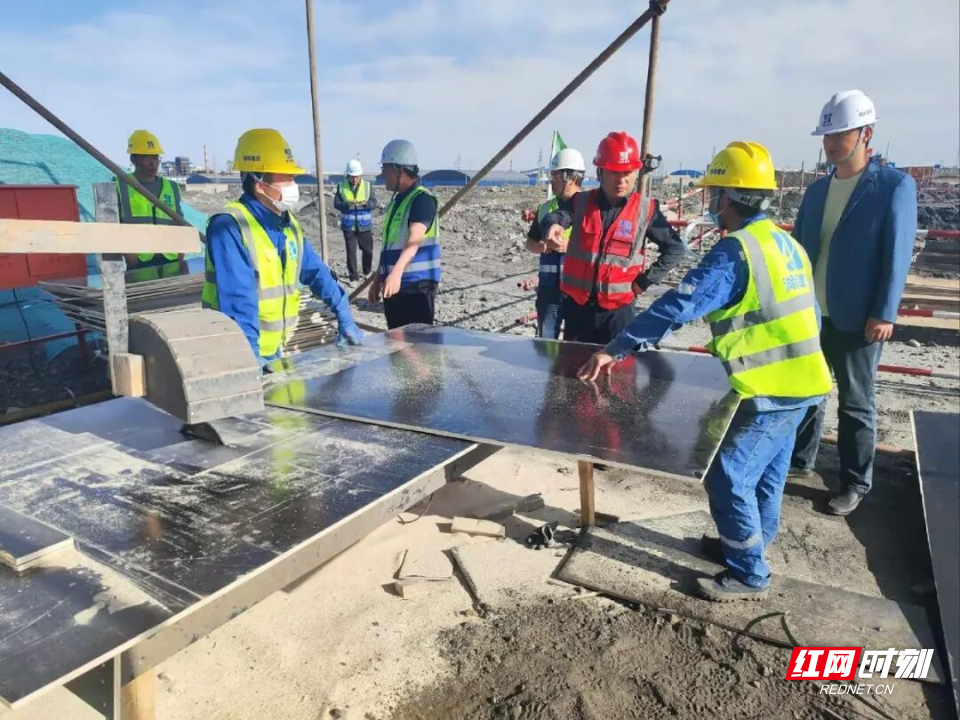

面对西北高温干燥、风沙多发的恶劣气候,以及交叉作业多、系统逻辑复杂等难点,建设团队通过科学排布施工计划、优化穿插作业流程,高效完成40套5MW/20MWh储能单元标准化施工,落地160套储能舱、40套PCS舱安装调试,配套建成35kV预制仓、200MVA主变、全套GIS设备、2套SVG设备及一条2.152公里110kV单回路输电线路,仅4个月时间完成全部建设、安装、调试工作并顺利通过并网验收,实现安全零故障并网。

本项目并网投运,是宁夏回族自治区落实“双碳”战略、推进源网荷储一体化发展的重要实践,也为电网安全稳定运行筑牢韧性支撑为新能源消纳拓展新的空间
